"Ça devient difficile de vivre à Bouffioulx": face à des travaux qui s'éternisent, Jean-Claude ne comprend pas les décisions de sa commune

Face à des travaux qui sont au point mort dans sa rue, Jean-Claude (nom d'emprunt) nous a contactés via le bouton orange "Alertez-Nous" pour nous faire part de son ras-le-bol. Alors que des égouts devaient être installés dans sa rue en 2022, le chantier n'est toujours pas terminé et la commune ne donne aucun signe de vie.

Nous sommes au début du mois d’octobre 2022, et la commune de Châtelet annonce que des égouts vont être installés rue Saint-Blaise, à Bouffioulx. Seulement, près de 2 ans après, il se trouve que le chantier est tout simplement… à l’arrêt. Une situation qui exaspère Jean-Claude. "Depuis, plus rien ne s'est passé. Plus aucune information de la part de la commune, et l'état de la route est catastrophique. Des nids-de-poule se sont formés à droite et à gauche. (...) Ça devient très difficile de circuler dans cette rue", s'agace-t-il.

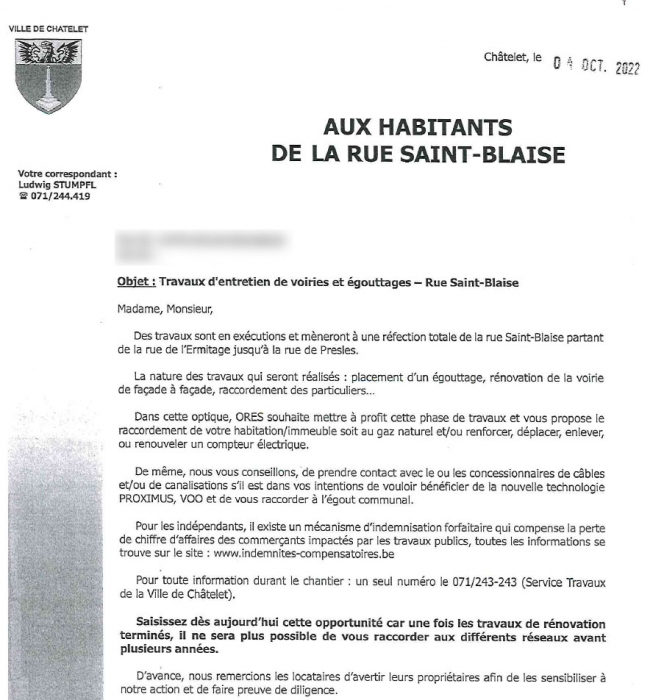

L'avis aux habitants
©RTL info

Sur le site de la commune de Châtelet, un document datant de juillet 2023 indique les différents chantiers de voirie à venir sur le territoire. On peut constater que celui de la rue Saint-Blaise n'a pas encore commencé. Visiblement, près d'un an plus tard, cela n'est toujours pas le cas.

La liste des chantiers
©chatelet.be

Il n'y a aucune communication officielle

Outre ce chantier qui s'éternise, Jean-Claude se pose des questions sur la ville de Châtelet et sa gestion des travaux. "Ce qui est un peu inquiétant, c'est que je me rends compte que, de manière générale, à Châtelet, tous les chantiers qui sont entamés ne sont pas achevés. Du coup, on se pose la question de pourquoi. Est-ce que c'est un problème de budget ? Est-ce que ce budget part pour autre chose ?", s'interroge-t-il.

Il fait notamment référence au pont qui est en chantier depuis presque 10 ans à Châtelet, et qui n'est toujours pas terminé, faute de moyens.

Face à cette situation, il témoigne des difficultés de vivre dans sa commune. "Cela devient vraiment difficile de vivre dans des conditions pareilles pour des travaux qui ne devraient prendre que quelques semaines, tout au plus. (...) Le problème, c'est qu'il n'y a aucune communication officielle. J'ai des documents qui stipulent que les travaux vont être réalisés dans les 100 jours. (...)", nous explique Jean-Claude.

Le document en question est notamment celui de la Société Wallonne des Eaux, qui explique clairement que le délai d’exécution des travaux est de 100 jours, et que le début des travaux en voirie est prévu pour le 10 octobre 2022.

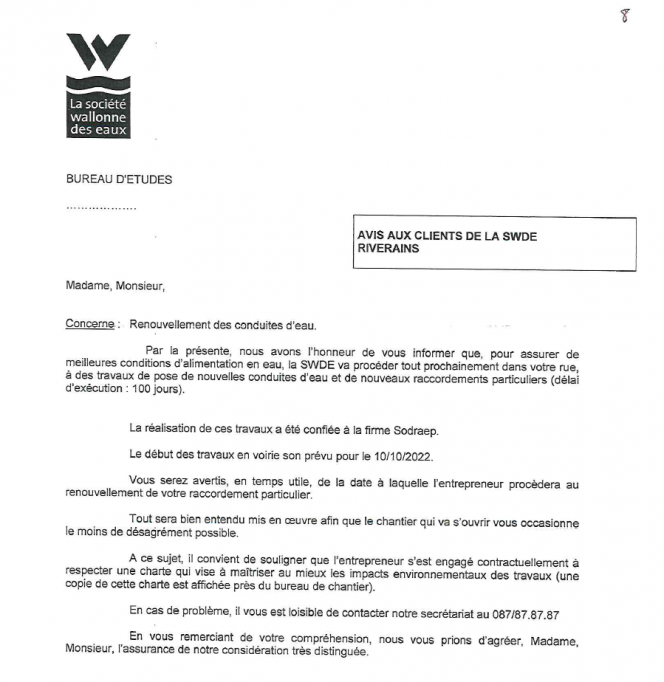

Le document de la SWDE
©RTL info

Afin de comprendre le problème qui persiste sur ce chantier, nous avons contacté la commune de Châtelet. "Le chantier a en effet pris du retard car les conduites d’eau ont dû être remplacées, ce qui a nécessité une modification des plans d’égouttage. Ce sont deux étapes qui prennent du temps et qui n'étaient pas prévues au départ", explique Maxime Stevenne, chargé de communication à la Ville de Châtelet. "La Ville ne dispose toutefois du pouvoir d’adjudication dans ce dossier. C’est la société IGRETEC qui en dispose et qui détermine donc la date de reprise du chantier", précise-t-il.

C'est donc vers l'intercommunale que nous devons nous diriger. La porte-parole d'IGRETEC explique d'abord le type de collaboration qui existe entre sa société et les communes. "Nous sommes une intercommunale qui propose une offre de services, environ 30 métiers à disposition des entreprises, des communes et des citoyens. En ce qui concerne les communes, elles passent une convention avec nous. L'avantage pour elles est de se libérer des procédures de marchés publics", indique Marie Minet.

Concrètement, une commune peut ainsi confier à IGRETEC la réalisation d'un chantier, comme la construction d'une crèche ou la rénovation d'une maison de repos. "On refait notamment aussi les voiries. Notre client est ici la ville de Châtelet. Nous mettons à sa disposition notre bureau d'études qui s'occupe de passer les marchés publics, de faire appel à des entrepreneurs, de fournir les documents, de réaliser des plans et faire le suivi des chantiers", détaille la porte-parole.

La SWDE a demandé de changer les conduites d'eau

Concernant le chantier rue Saint-Blaise, Marie Minet confirme le retard dû à l'intervention de la la société wallonne des eaux (SWDE). "Quand on a commencé les travaux d'égouttages et de rénovation de voiries, on a prévenu les autres opérateurs. A ce moment-là, la SWDE a demandé de changer les conduites d'eau et de réaliser des plans d'égouttage. Ce n'était pas prévu dans le planning de départ, mais c'est très important de le faire pour éviter de devoir rouvrir la voirie une deuxième fois", souligne la porte-parole de l'intercommunale. "C'est l'aspect positif des choses. On profite de l'ouverture de la voirie pour ne pas devoir le refaire plus tard. Les habitants ne seront dérangés qu'une seule fois", promet-elle.

L'entrepreneur réalise d'autres chantiers de la commune

Le souci, c'est que l'entrepreneur a donc été contraint d'arrêter temporairement les travaux rue Saint-Blaise. "Comme il y avait deux autres chantiers à réaliser sur la commune de Châtelet, l'entrepreneur a commencé ces travaux-là pour ne pas rester à l'arrêt. Le planning a donc été bouscoulé. Aujourd'hui, on attend que ces travaux de voiries se terminent. Nous n'avons pas le choix car l'entrepreneur ne dispose pas d'équipes supplémentaires pour réaliser le chantier rue Saint-Blaise. Nous sommes donc dépendants de la capacité d'intervention de l'entrepreneur qui a des chantiers partout", assure Marie Minet.

Mais, d'après la porte-parole, ces deux autres chantiers de voiries sont en voie de finalisation. "La reprise des travaux rue Saint-Blaise est prévue début 2025 et il ne devrait pas y avoir de retard supplémentaire", estime Marie Minet. "Et le chef des travaux de la commune m'a assuré avoir demandé à l'entrepreneur de réaliser une remise en état superficielle de la voirie pour l'hiver. Car c'est vrai que ce n'est pas agréable pour les riverains", admet la porte-parole.

Jean-Claude devra donc encore faire preuve de patience et attendre quelques mois pour savourer la fin de ce chantier.
